奮斗在當“夏” ?拼搏正當時
武漢港航建設集團有限公司
全力推進
項目建設攻堅行動
繃緊弦
鉚足勁
拉滿弓
多個重點項目持續刷新“進度條”
↓ ↓ ↓

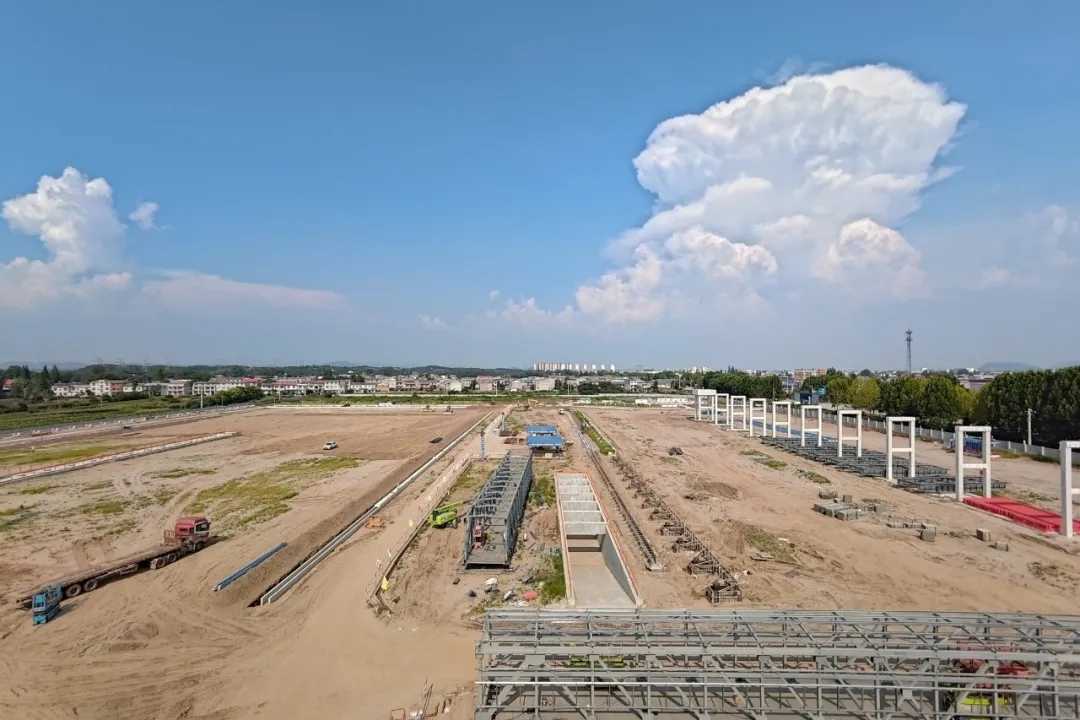

新港高速項目
新港高速項目動態優化施工組織,加強施工安全和質量技術控制,全力奮戰保進度。目前,主線樁基、地系梁、墩柱、箱梁預制及架設、橋面系等節點任務均已完成,下一階段將加快推進剩余涵洞工程、路基土方、七跡湖大橋裝飾工程施工進度,并圍繞交工驗收做好各項準備工作。

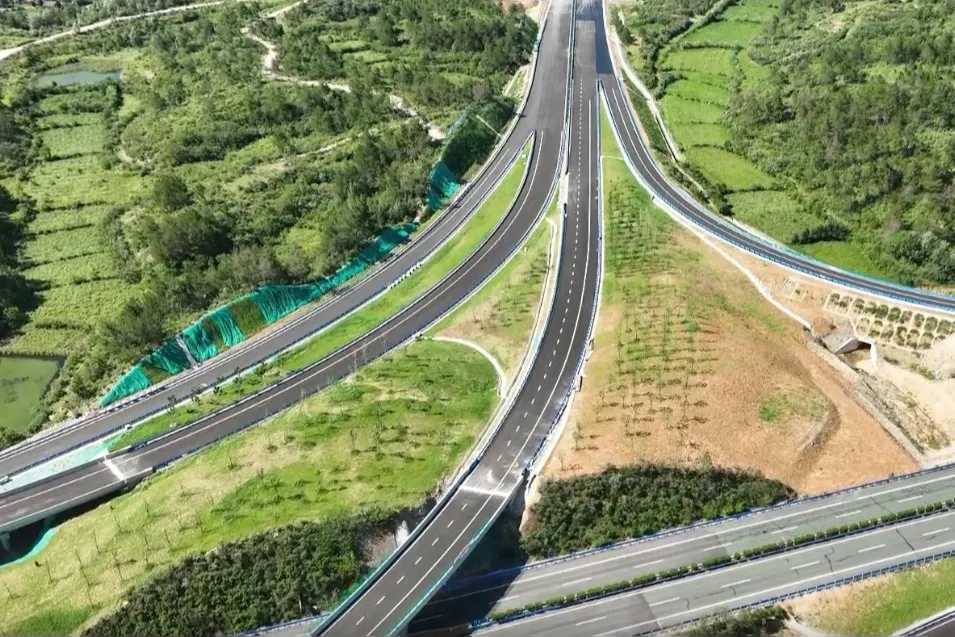

隨信高速項目
隨信高速項目精準配置人、材、機,全過程嚴把質量關、安全關。目前,一期土建工程已圓滿收官,二期路面主線工程基本建成,現場正集中火力推進連接線路面攤鋪,計劃于八月中旬完成全部施工任務。

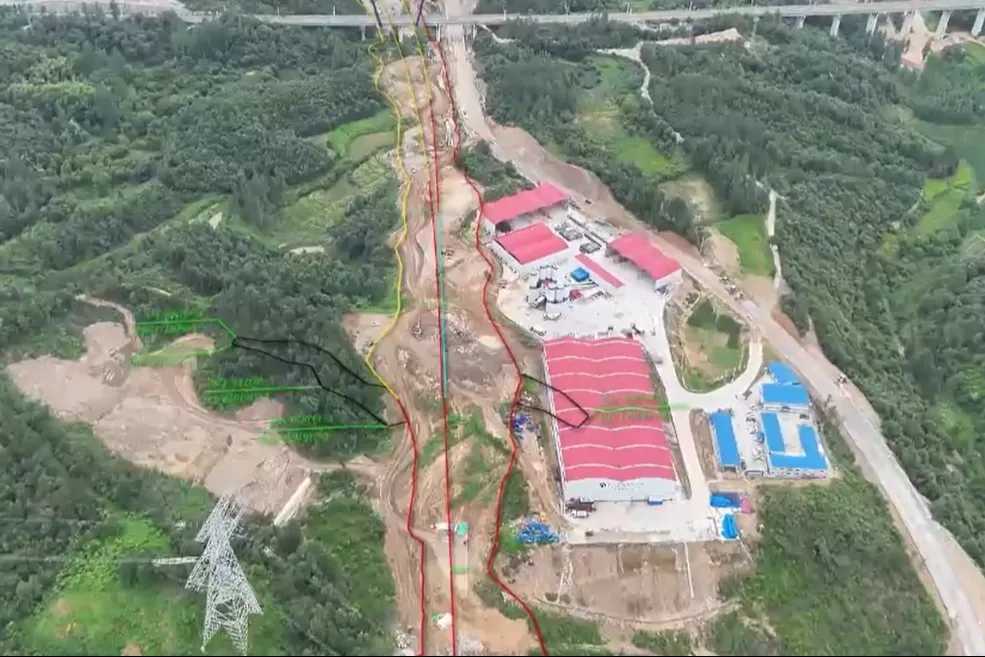

二廣高速項目
二廣高速項目通過月計劃、周分解、日小結形式,在實際施工過程中嚴格管控,定期檢查實際進度完成情況,強化施工現場組織調度,保障項目高效推進。截至目前,該項目先行用地路基工程已完工,馬店大橋(除高壓線影響區域外)樁基已施工完畢。后續將加快推進梁場臨建及便道施工。

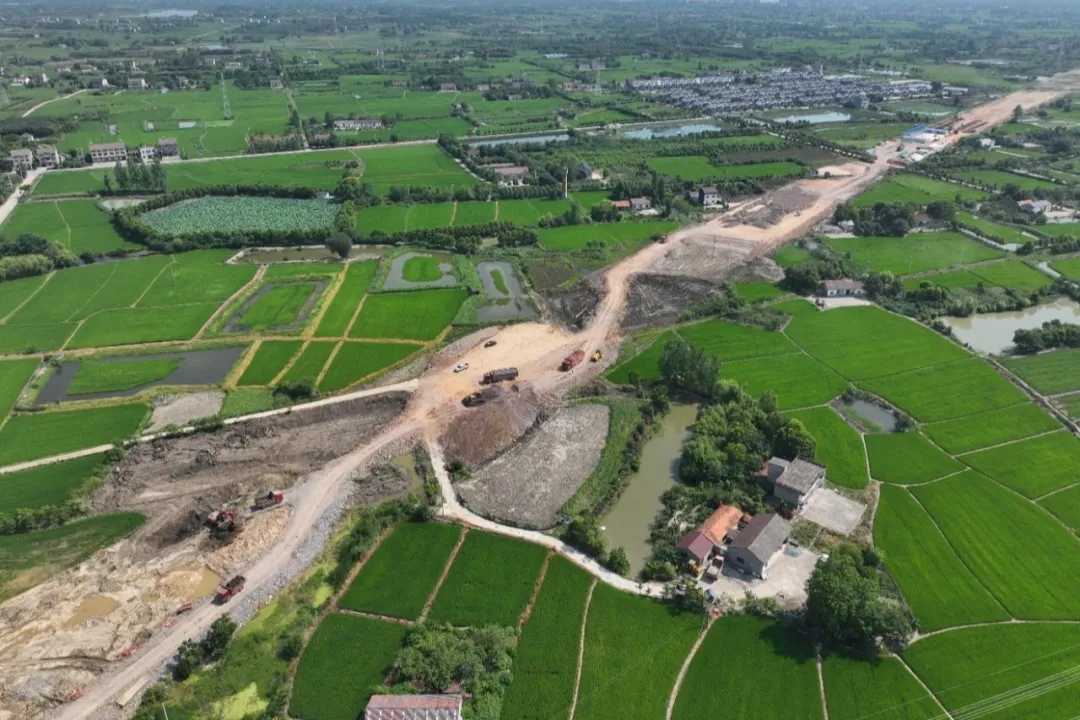

麻陽北項目
麻陽北項目通過建立三級競賽機制,以“固底板、補短板、拉長板”為抓手提升整體施工水平。目前橋梁樁基及下部結構施工穩步推進,路基工程正在進行涵洞、擋墻及土石方作業。下一步將加快梁場施工,推進三電(電力、電信、廣播電視系統)改遷和房屋拆遷工作,確保三季度形成全面大干局面。
電廠北路項目

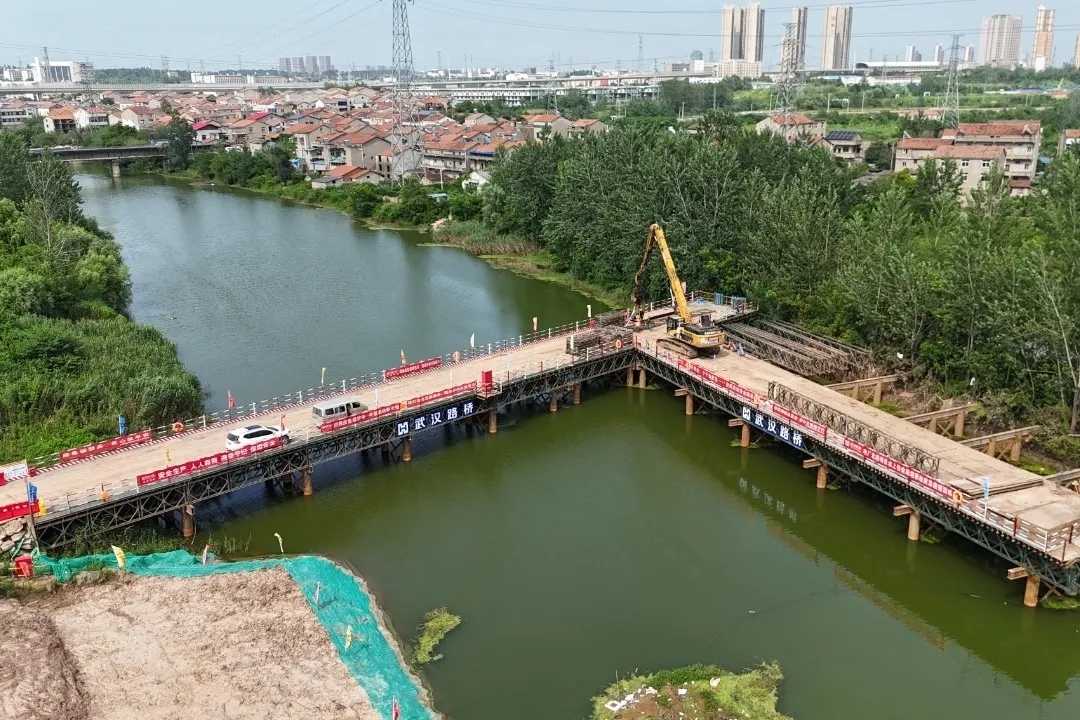

電廠北路項目實行專班督導、周調度、月總結機制,強化責任落實與動態管控,并加大人力、機械、材料投入。目前四個作業面同步推進,跨長河鋼棧橋已建成,下一階段將全面展開路基施工并持續推進橋梁段建設。

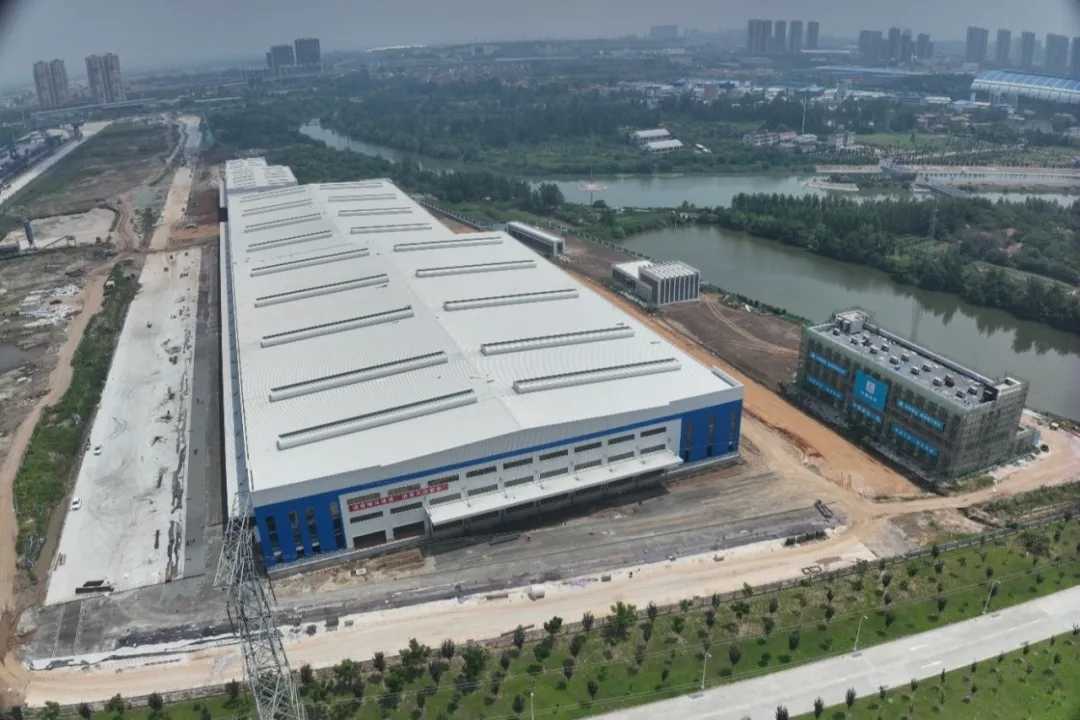

中轉中心(一期)項目
中轉中心(一期)項目科學組織施工,采取BIM技術優化進度管理,動態調整材料加工工序,強化質量安全管控。目前5棟主體建筑結構施工已全部完成,相關主體結構分部分項工程順利通過驗收。
浠水散花項目
浠水散花項目房建主體結構已基本完成,正全力實施鋼結構制作安裝。該項目嚴格實施安全標準化與質量精細化管理,通過倒排工期,將施工任務分解落實到天。目前,60m跨堤鋼引橋及轉運站等關鍵部位已完成吊裝,下一階段將完成全部鋼引橋廊道施工,為后續工藝設備安裝及電控調試創造有利條件。
